АЕС Моховце

Компанія Slovenské elektrárne повідомляє, що після успішних пускових випробувань та запуску парових турбін у вихідні дні новий енергоблок № 3 АЕС Моховце було вперше підключено до мережі на 20% від номінальної потужності ввечері 31 січня о 22:57.

Браніслав Стрічек, голова та генеральний директор компанії Slovak Power Plants, сказав: "Сьогоднішній день є фундаментальною віхою для всієї атомної енергетики нашої країни. З цього дня третій блок перетворює теплову енергію, що виділяється в реакторі, в електрику. І це допоможе нам виконати угоду з урядом, згідно з яким електроенергія надходитиме до будинків за ціною 61,2077 євро (66,7 доларів США) за мегават-годину, що є безпрецедентно низькою ціною за електроенергію для домашніх господарств в ЄС.

"Новий блок зробить значний внесок не тільки в енергетичну стабільність, а й у виконання зобов'язань щодо скорочення викидів парникових газів на шляху до вуглецевої нейтральності".

У процесі енергетичного пуску досі проводилися випробування на зростаючих рівнях потужності – 5%, 15% та 20% – від номінальної потужності реактора. Компанія заявила: "Після успішної підготовки та проведення випробувань, необхідних для запуску турбін, у вихідні дні в них вперше була подана пара, яка поступово розкрутила їх до номінальної швидкості - 3000 оборотів за хвилину".

Також було завершено випробування самого генератора, блочного трансформатора та лінії 400 кВ, що з'єднує станцію з енергосистемою. "Після завершення цієї частини енергетичного пуску Slovenské elektrárne змогла фактично включити перший турбогенератор до мережі на 20% від номінальної потужності реактора, а третій блок ... почав подавати до мережі першу електроенергію".

Потім буде проведено тестування блоку на рівнях від 35 до 100%, а заключним етапом стане завершення 144-годинного пробного запуску на повній потужності 471 МВт.

Мартін Мраз, директор станції Моховце, заявив, що найближчими тижнями "новий блок постачатиме електроенергію в мережу з короткочасними плановими відключеннями, відповідно до графіка введення в експлуатацію нового блоку".

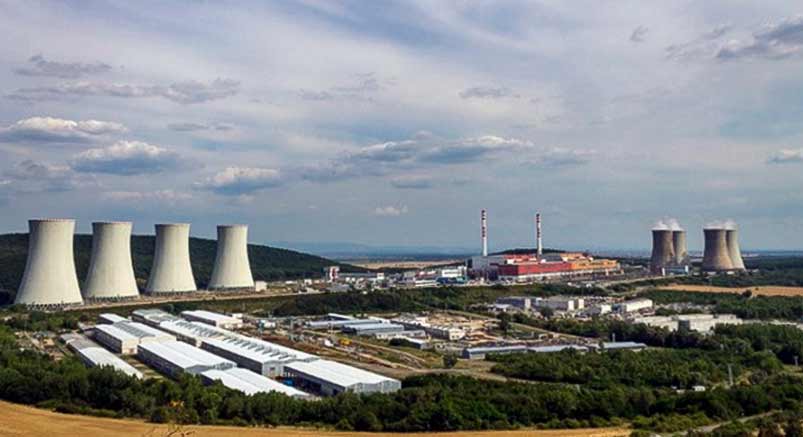

Будівництво перших двох блоків ВВЕР потужністю 471 МВт на чотириблочній АЕС Моховце почалося 1982 року. Роботи на третьому та четвертому енергоблоках розпочалися у 1986 році, але були зупинені у 1992 році. Перші два реактори були завершені та введені в експлуатацію у 1998 та 1999 роках відповідно, а проект з добудови третього та четвертого блоків розпочався десять років по тому. Графік будівництва четвертого енергоблока відстає від графіка будівництва третього енергоблока приблизно на один-два роки. Кожен блок зможе забезпечити 13% потреб Словаччини в електроенергії під час роботи на повну потужність.

Остаточний проект включає безліч удосконалень у галузі безпеки, у тому числі підвищений захист від зіткнення з літаками та заходи з управління надзвичайними ситуаціями, засновані на уроках аварії на АЕС Фукусіма, які були враховані під час реалізації проекту. У серпні Управління ядерного регулювання Словаччини видало остаточний дозвіл на введення в експлуатацію третього енергоблоку АЕС Моховця. Планується, що термін експлуатації нового блоку становитиме 60 років.
