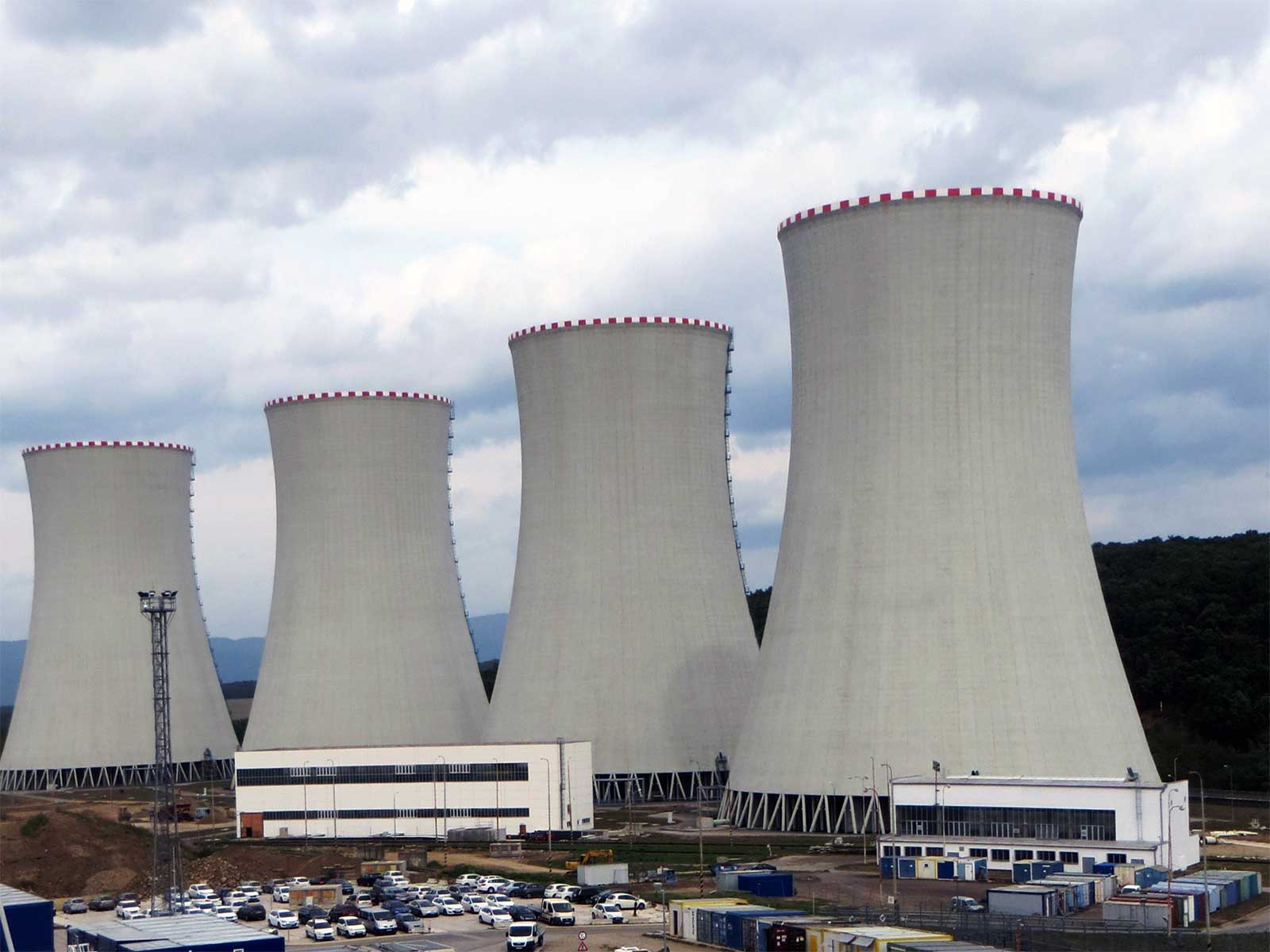

АЕС Моховце-3

Управління ядерного регулювання Словаччини (ÚJD) видало остаточний дозвіл на введення в експлуатацію третього енергоблоку АЕС «Моховце». Компанія-оператор Slovenské elektrárne розраховує незабаром розпочати завантаження палива в активну зону реактора напередодні його введення в експлуатацію.

Будівництво перших двох енергоблоків ВВЕР потужністю 471 МВт на чотириблочній АЕС «Моховце» розпочалося 1982 року. Роботи на третьому та четвертому енергоблоках розпочалися у 1986 році, але були зупинені у 1992 році. Перші два реактори були добудовані та введені в експлуатацію у 1998 та 1999 роках, а проект по завершенню третього та четвертого енергоблоків відновився через десять років. Остаточний проект включає безліч удосконалень у галузі охорони та безпеки, у тому числі посилення захисту від ударів літаків та заходи з управління надзвичайними ситуаціями, засновані на уроках аварії на АЕС «Фукусіма», які були враховані в ході реалізації проекту.

У грудні 2016 року компанія Slovenské elektráne подала заявку на отримання ліцензій на введення в експлуатацію 3 та 4 реакторів на АЕС «Моховці»; на отримання свіжого ядерного палива, яке буде потрібно для їх запуску; та на експлуатацію сховищ радіоактивних відходів як «раннє використання».

Однак ÚJD заявила, що у цих заявках були недоліки, «викликані неготовністю Моховці №3 та №4 до проведення необхідних випробувань та документування їх результатів. Slovenské elektráne усунула ці проблеми до лютого 2018 року.

Тим часом ÚJD отримала апеляцію на свої рішення від австрійської антиядерної групи Global 2000 і регулятор звернувся до «другої інстанції», президента UJD. Оспорювані рішення були «розглянуті в повному обсязі», заявили в ÚJD, і апеляції було відхилено двома окремими рішеннями.

У лютому 2020 року ÚJD опублікувала позитивний проект рішення про введення в експлуатацію АЕС «Моховце-3» і знову компанія Global 2000 відповіла в період громадського обговорення. Це спричинило великі інспекції трубопроводів АЕС «Моховце-3». У травні 2021 року ÚJD ухвалило рішення про видачу дозволу на введення в експлуатацію блоку, але це рішення знову було оскаржено компанією Global 2000.

У січні цього року ÚJD оголосила про свій проект рішення залишити в силі видачу дозволу на введення в експлуатацію у травні 2021 року, при цьому всі можливості для оскарження було вичерпано.

25 серпня ÚJD винесло рішення другої інстанції, в якому відхилило апеляцію проти запуску енергоблоку та підтвердило рішення першої інстанції, що дозволяє АЕС «Моховце-3 розпочати роботу».

Slovenské elektráne зазначила, що цьому рішенню передувала низка технічних перевірок та випробувань усіх систем та обладнання, які продемонстрували готовність до введення ядерної установки в експлуатацію.

«Готовність реактора до завантаження першої ТВС та початку активних випробувань має бути всебічно продемонстрована інвестором. Це стосується всіх областей, що розглядаються, починаючи з завершення будівництва об'єктів, монтажу технологічних систем, успішної перевірки проектних функцій серією неактивних системних та інтегральних випробувань, усунення виявлених недоліків і недоробок, забезпечення пожежного та радіаційного захисту, захисту навколишнього середовища, аж до готовності персоналу та експлуатаційної. документації», - йдеться у повідомленні регулятора.

Процес введення у експлуатацію.

Рішення ÚJD набуде чинності через 15 днів. «З точки зору законодавства, завантаження палива, з якого починається введення в експлуатацію ядерної установки, можливе в день набрання чинності ухваленим рішенням», - заявили в ÚJD.

«Запуск ядерного блоку є важливою віхою, це чудова новина для нашої компанії та Словаччини, особливо зараз, під час енергетичної кризи», - сказав генеральний директор Slovenské elektráne Браніслав Стричек. Третій блок «Моховце» готовий до запуску. Одразу після набрання дозволом наші співробітники почнуть завантаження палива в реактор».

"Фізичний запуск реактора розпочнеться після завершення завантаження палива", - зазначив директор АЕС "Моховце" Мартін Мраз. «Після її завершення слідує етап енергетичного пуску, коли потужність реактора збільшується поступово, а щоб вийти на 100-відсоткову продуктивність реактора потрібно приблизно 18 тижнів», - сказав він.

Етап введення в експлуатацію закінчується після проведення всіх фізичних та енергетичних пускових випробувань та 144-годинним демонстраційним запуском на повній потужності. Реактор почне постачати електроенергію в мережу після синхронізації з мережею, яка відбудеться за 20% номінальної потужності.

За даними компанії Slovenské elektráne: «Вироблення електроенергії на АЕС «Моховце-3» покриє близько 13% від загального споживання електроенергії Словаччини, збільшивши частку атомної енергії в загальному балансі електроенергії країни з 52% до 65%. Щорічне виробництво реактора дозволить заощаджувати 2,6 мільйона тонн викидів вуглекислого газу на рік. Після початку виробництва Словаччина стане самодостатньою країною щодо забезпечення електроенергією».

Міністерство економіки додало: «Пуск четвертого енергоблоку АЕС «Моховце» може бути здійснений приблизно за 21 місяць, тобто. навесні 2024 року».
